Az építkezés ütemezetten halad, mind az „A”, mind a „B” épületben jelentős előrelépések történtek. Az elmúlt időszak munkafolyamatairól részletes leírást, valamint az aktuális állapotról képeket és videót is talál az oldal alján.

„A” épület készültsége:

  • Az „A” épület alaplemez alatti gépészeti alapvezetékei elkészültek.

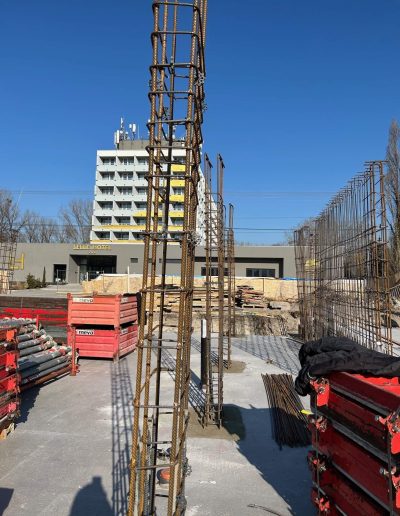

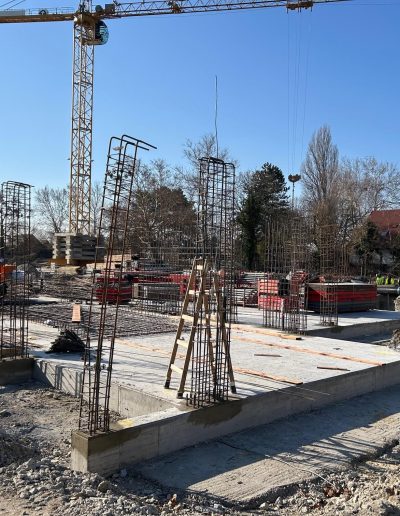

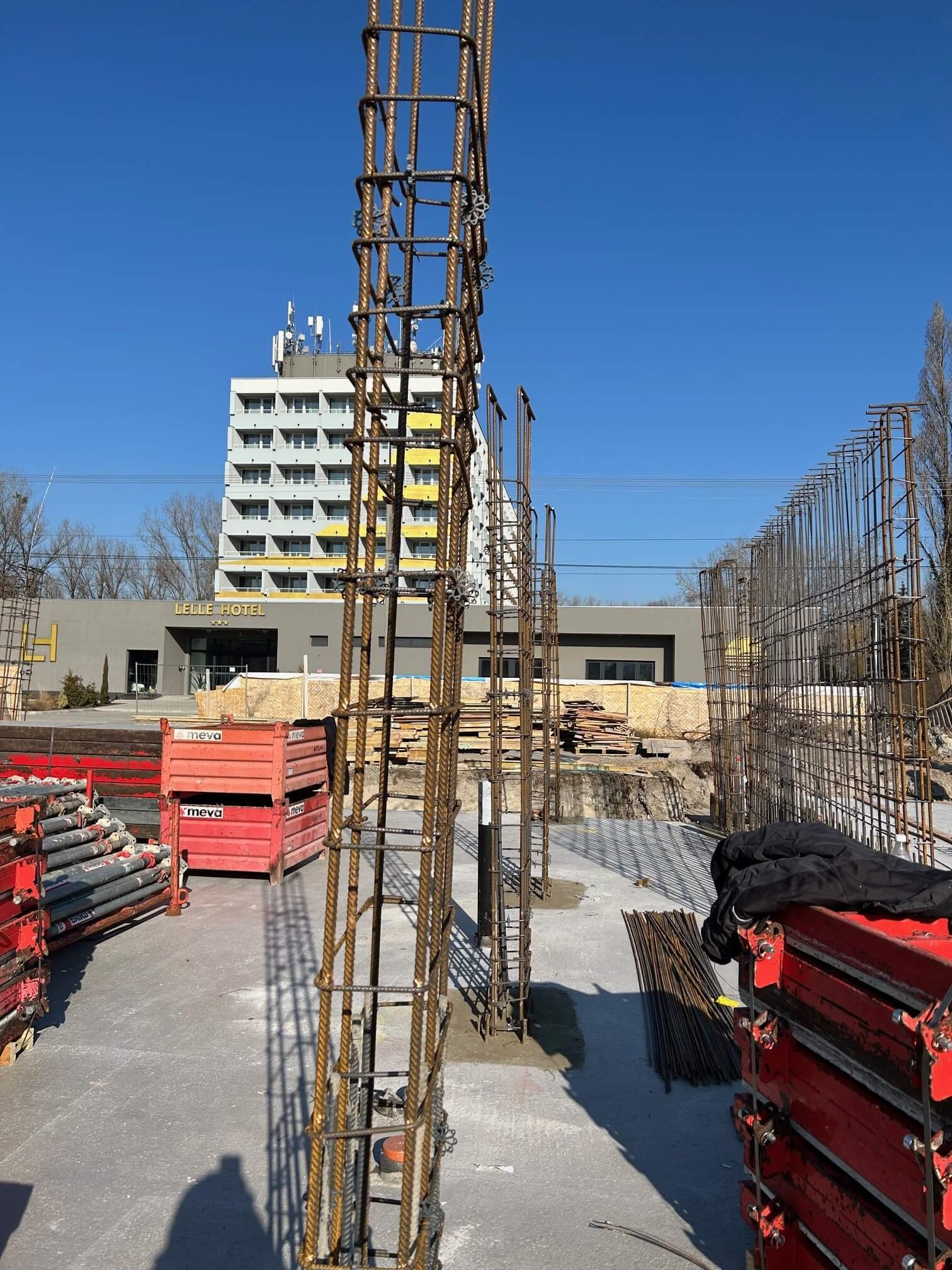

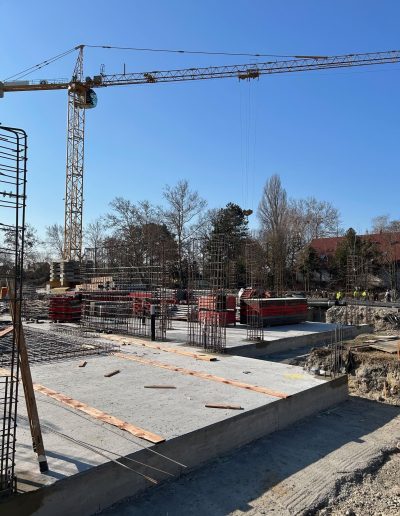

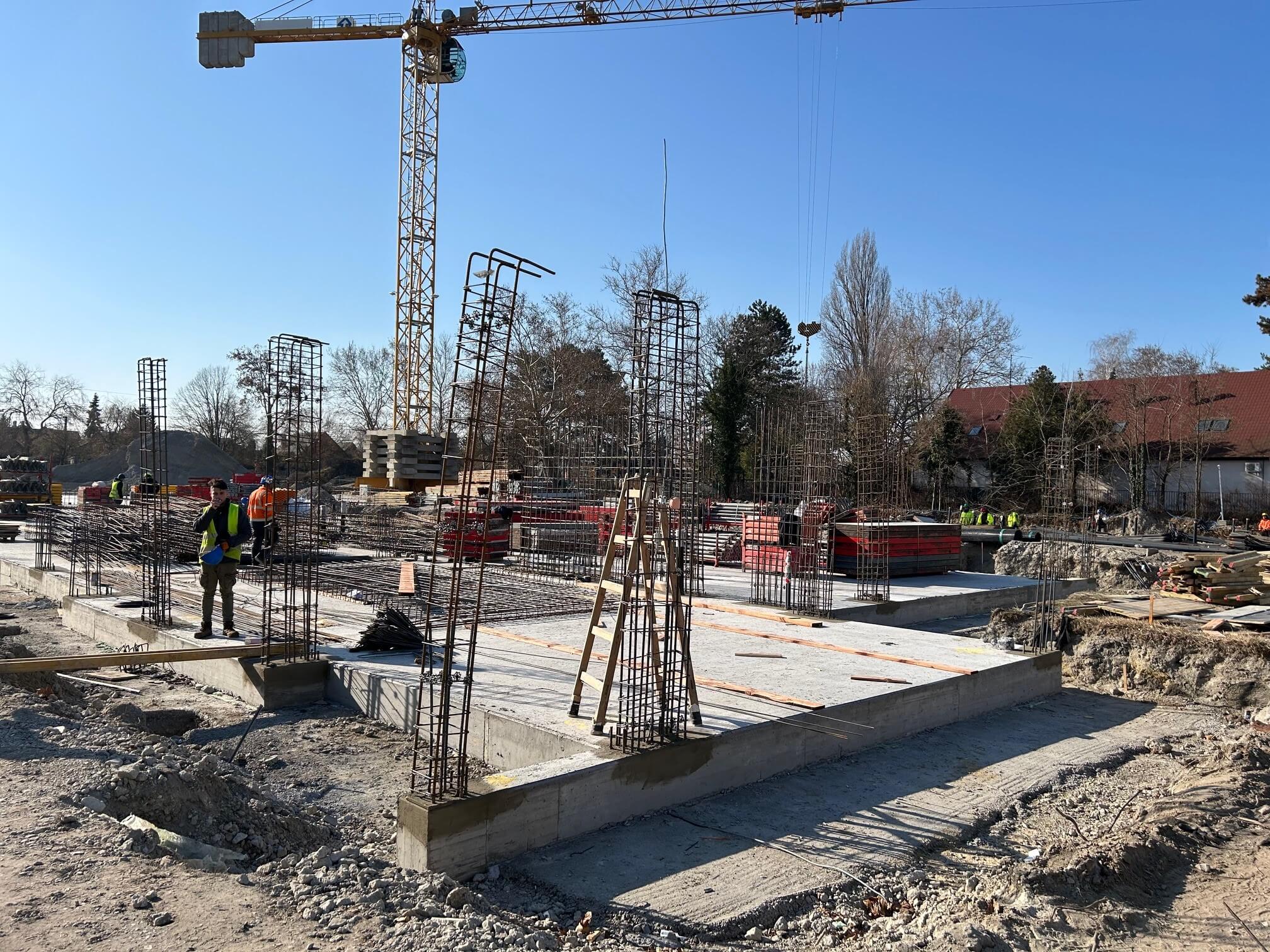

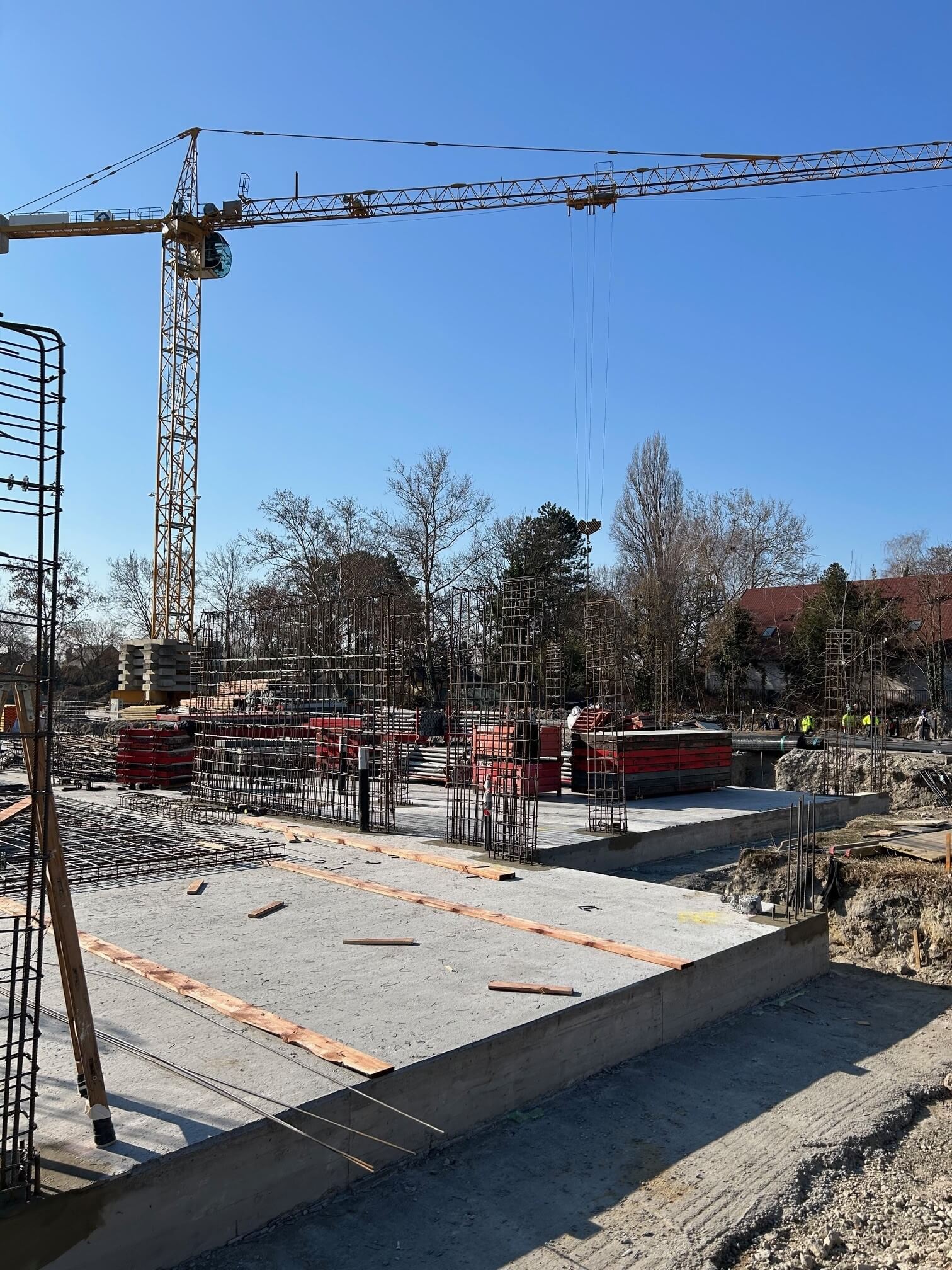

  • Az „A” épületnél a teljes alaplemez elkészült, a földszinti függőleges szerkezetek vasszerelése elkészült. Ezeknek a zsaluzása és a betonozása február közepén elkezdődött.
  • Az „A” épület villámvédelmi alapszerelése a szerkezetépítéssel párhuzamosan készül.
  • Az „A” épület földszint feletti födém építése előreláthatólag március elején elindul.

„B” épület készültsége:

  • A „B” épület alaplemez alatti gépészeti alapvezetékei elkészültek.

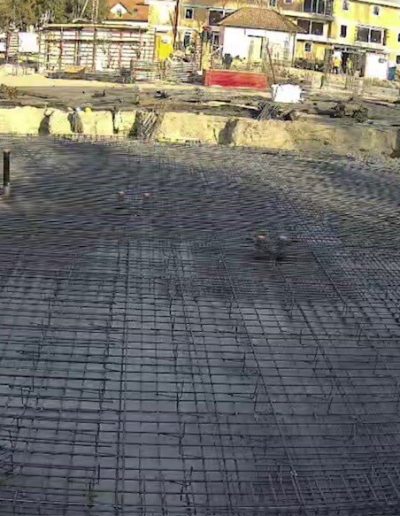

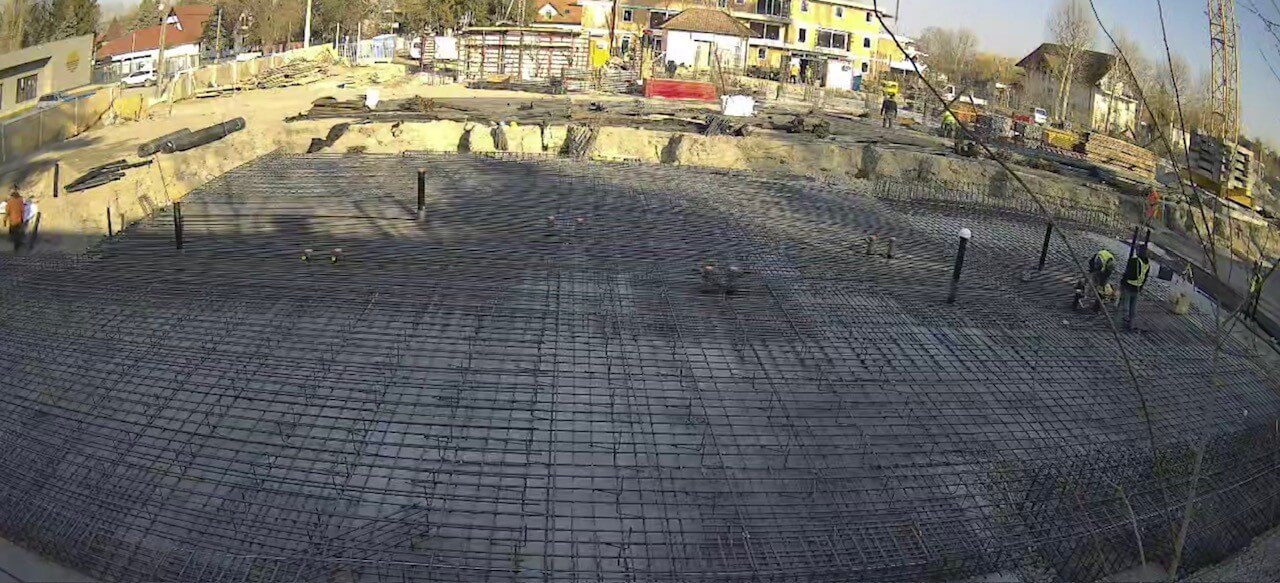

  • A „B” épületnek az alaplemez vasszerelése készül, az I. ütem betonozás jövő kedden, azaz február 25-én történik.
  • A „B” épület teljes alaplemeze várhatóan március 5-ig elkészül.
